2015年一級建造師建筑工程考前絕密試卷三(3)
作者:魯班培訓 來源:魯班培訓 瀏覽: 添加日期:2015-09-08
參考答案
一、 單項選擇題(共 20 題,每題 1 分,每題的備選項中,只有 1 個最符合題意。)
1.答案 B
解析
對于臨時性結構,其設計使用年限為 5 年;對于易于替換的結構構件,其設計使用年限為 25 年;對于普通房屋和構筑物,其設計使用年限為 50 年;對于糾偏性建筑和特別重要的建筑結構,其設計使用年限為 100 年。
2.答案 B
解析
現澆肋形樓蓋中的板、次梁和主梁,一般均為多跨連續梁(板)。連續梁、板的受力特點是,跨中有正彎矩,支座有負彎矩。因此,跨中按最大正彎矩計算正筋,支座按最大負彎矩計算負筋。
3.答案 B
解析
當柱一端固定一端自由時L0=2L,兩端固定時L0=0.5L,一端固定一端鉸支時L0=0.7L,兩端鉸支L0=L
4.答案 B
解析 我國規范抗震設防的基本思想和原則是以“三個水準”為抗震設防目標。簡單地說就是“小震不壞、中震可修、大震不倒”。
“三個水準”的抗震設防目標是:當遭受低于本地區抗震設防烈度的多遇地震影響時,建筑物一般不受損壞或不需修理仍可繼續使用;當遭受相當于本地區抗震設防烈度的地震影響時,可能損壞,經一般修理或不需修理仍可繼續使用;當遭受高于本地區抗震設防烈度預估的罕遇地震影響時,不會倒塌或發生危及生命的嚴重破壞。
從本題可知,當建筑遭受 7 度地震時,可能損壞,經一般修理或不需修理仍可繼續使用;當發生大于 7 度的地震時,建筑也不會倒塌或發生危及生命的嚴重破壞。
5.答案 C
解析
氧:氧是鋼中有害元素,會降低鋼材的機械性能,特別是韌性。氧有促進時效傾向的作用。氧化物所造成的低熔點亦使鋼材的可焊性變差。
6.答案 D
解析
高聚物改性瀝青防水卷材主要有彈性體(SBS)改性瀝青防水卷材、塑性體(APP)改性瀝青防水卷材、瀝青復合胎柔性防水卷材、自粘橡膠改性瀝青防水卷材、改性瀝青聚乙烯胎防水卷材以及道橋用改性瀝青防水卷材等。其中,SBS 卷材適用于工業與民用建筑的屋面及地下防水工程,尤其適用于較低氣溫環境的建筑防水。APP 卷材適用于工業與民用建筑的屋面及地下防水工程,以及道路、橋梁等工程的防水,尤其適用于較高氣溫環境的建筑防水。
7.答案 C
解析
根據土方開挖的難易程度不同,將土石分為八類
8.答案 A
解析
模板工程包括模板和支架系統兩大部分。模板質量的好壞,直接影響到混凝土成型的質量;支架系統的好壞,直接影響到其他施工的安全。
但模板工程并不是實體結構工程,只是一種施工技術措施,為臨時性結構體系,所以,模板設計時只要求實用、安全,并且經濟,但不要求其耐久性。
9.答案 C
解析
大體積混凝土裂縫控制措施主要有:
(1)優先選用低水化熱的礦渣水泥拌制混凝土,并適當使用緩凝減水劑。
(2)在保證混凝土設計強度等級前提下,適當降低水灰比,減少水泥用量。
(3)降低混凝土的入模溫度,控制混凝土內外的溫差(當設計無要求時,控制在 25℃以內)。如降低拌含水溫度(拌含水中加冰屑或用地下水);骨料用水沖洗降溫,避免暴曬。
(4)及時對混凝土覆蓋保溫、保濕材料。
(5)可在混凝土內預埋冷卻水管.通入循環水,強制降低混凝土水化熱產生的溫度。
(6)在拌合混凝土?xí)r,還可摻入適量的微膨脹劑或膨脹水泥,使混凝土得到補償收縮,減少混凝土的收縮變形。
(7)設置后澆縫。當大體積混凝土平面尺寸過大時,可以適當設置后澆縫,以減小外應力和溫度應力;同時,也有利于散熱,降低混凝土的內部溫度。
(8)大體積混凝土可采用二次抹面工藝,減少表面收縮裂縫。
10.答案 D
解析 關于大體積混凝土施工,其溫控指標宜符合下列規定:
(1)混凝土入模溫度不宜大于 30℃;混凝土最大絕熱溫升不宜大于 50℃;
(2)混凝土結構構件表面以內 40~80mm 位置處的溫度與混凝土結構構件內部的溫度差值不宜大于 25℃:且與混凝土結構構件表面溫度的差值不宜大于 25℃;
(3)混凝土澆筑體的降溫速率不宜大于 2.O℃/d;
(4)混凝土澆筑體表面與大氣溫差不宜大于 20℃。
11.答案 B
解析 相關規范規定,對于后張預應力混凝土結構構件,側模宜在預應為張拉前拆除;底模史架不應在結構構件建立預應力前拆除。
選項 A 有一定迷惑性,根據相關規范,底模及其支架拆除時,同條件養護試塊的抗壓強度應符合設計要求;設計無要求時,應符合規范要求。也就是說,任何底模的拆除既要滿足設計規定、
又要滿足規范要求,而不是符合設計或規范要求。
選項 D 正確說法:拆模通常先拆非承重部分后拆承重部分。
12.答案 D
解析
根據現場施工常規,隔墻安裝的第一步肯定是彈線定位,然后在彈線處安裝天地龍骨,再從天地龍骨引出豎龍骨、通貫龍骨,安裝機電管線,再安裝橫撐龍骨,制作門窗洞口后,才能安裝一側罩面板,再填充巖棉,最后封閉另一倒罩面板。
用流程表示就是:彈線→安裝天地龍骨→安裝豎龍骨→安裝通貫龍骨→機電管線安裝→安裝橫撐龍骨→門窗等洞口制作→安裝罩面板(一側)→安裝填充材料(巖棉)→安裝罩面板(另一側)。
13. 答案 A
解析
用排除法,逐一判斷各選項:
選項 B:確定實施計劃所需要的資源數量。通常情況下,網絡圖不能、橫道圖也不能。
選項 C:直觀表示計劃中各工作的邏輯關系。這是網絡圖的優勢,橫道圖不具備此功能。
選項 D:確定計劃中的關鍵工作和時差。網絡圖能確定時間參數,橫道圖由于沒有各工作間的邏輯關系,故無法確定關鍵工作和時差。
選項 A:直觀表示計劃中各工作的持續時間。首先,橫道圖上能直觀地體現各工作的起止及持續時間;其次,網絡圖中,只有時標網絡圖能直觀體現各工作的起止及持續時間,其他網絡圖只能采取另外標注的方式來表示工作的持續時間,起止時間只能通過時間參數的計算來確定。
14.答案 C
解析 鋼筋混凝土結構構件中,混凝土作為承受壓力的主要部件,鋼筋作為承受拉力的主要部件。所以,在鋼筋混凝土結構中,對鋼筋的保護(主要是防銹)至關重要。氯離子會降低混凝土鋼筋周圍的 pH 值,破壞了鋼筋表面的 y-氧化鐵保護膜,使得鋼筋在氧和水的條件下發生電化學反應,造成鋼筋腐蝕。另外,鋼筋銹蝕時體積會膨脹,導致混凝土與鋼筋的握襄力喪失,造成結構的嚴重破壞。
所以,規范中規定:預應力混凝土結構、鋼筋混凝土結構中,嚴禁使用含氯化物的水泥。預應力混凝土結構中嚴禁使刷含氯化物的外加劑:鋼筋混凝土結構中.當使用含有氯化物的外加劑時,混凝土中氯化物的總含量必須符合現行國家標準的規定。也就是說,鋼筋混凝土拌合物中允許少量的氯化物,所以允許使用含氯化物的外加劑,但對含量有嚴格限定,但嚴禁采用含氯化物的水泥。
15.答案 A
解析
規范規定,在下列特殊場所應使用安全特低電壓照明:
(1)隧道、人防工程、高溫、有導電灰塵、比較潮濕或燈具離地面高度低于 2.5m 等場所的照明,電源電壓不應大于 36V;
(2)潮濕和易觸及帶電體場所的照明,電源電壓不得大于 24V;
(3)特別潮濕場所、導電良好的地面、鍋爐或金屬容器內的照明,電源電壓不得大干 12V。
16.答案 D
解析
施工項目成本核算的方法主要有兩種:制造成本法和完全成本法。
17.答案 A
解析 招標人可以對已發出的資格預審文件或者招標文件進行必要的澄清或者修改。澄清或者修改的內容可能影響資格預審申請文件或者投標文件編制的,招標人應當在提交資格預審申請文件截止時間至少 3 日前,或者投標截止時間至少 15 日前,以書面形式通知所有獲取資格預審文件或者招標文件的潛在投標人;不足 3 日或者 15 日的,招標人應當順延提交資格預審申請文件或者投標文件的截止時間。
18.答案 D
解析
設計采購施工總承包(EPC)是指工程總承包企業按照合同約定,承擔工程項目的設計、采購、施工、試運行服務等工作,并對承包工程的質量、安全、工期、造價全面負責。
交鑰匙總承包是設計采購施工總承包業務和責任的延伸,最終是向業主提交一個滿足使用功能、具備使用條件的工程項目。
19.答案 B
解析
根據《砌體結枸工程施工質量驗收規范》GB 50203--2011 的規定:設計要求的洞口、溝槽、管道應于砌筑時正確留出或預埋.未經設計同意,不得打鑿墻體和在墻體上開鑿水平溝槽。寬度超過 300mm 的洞口上部,應設置鋼筋混凝土過梁。
20.答案 A
解析
根據“注冊建造師執業工程規模標準(房屋建筑工程)”,其中園林古建筑工程主要包含三大類:(1)國家級重點文物保護單位的古建筑修繕工程;(2)省級重點文物保護單位的古建筑修繕工程;(3)其他園林古建筑工程。
理解題意非常重要,仔細審題:C 雖是老建筑但并非文物或重點保護對象;D 在農村新建寺廟,突出了“新”字;A 突出了“仿古”二字,說明在建設中所采取的技術措施及費用結算均和一般工程不同,故選擇 A。
二、 多項選擇題(共 10 題,每題 2 分。每題的備選項中,有 2 個或 2 個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得 0.5 分)
21. 答案 ABC
解析 梁的正截面破壞形式與配筋率、混凝土強度等級、截面形式等有關,影響最大的是配筋率。
22.答案 ABC
解析
多層砌體結構材料脆性大,抗拉、抗剪、抗彎能力低,抵抗地震的能力差。在強烈地震作用下,多層砌體房屋的破壞部位主要是墻身,樓蓋本身的破壞較輕。因此,必須采取相應的抗震構造措施。通常的措施有:(1)多層磚砌體房屋的構造柱;(2)多層磚砌體房屋現澆混凝土圈梁;(3)加強墻體的整體性;(4)樓梯間的整體性等。砌體結構抗震,主要是解決整體性,選項 D、選項 E 均不能實質性改善此問題。
23.答案 AC
解析
根據常識,玻璃板隔墻應使用安全玻璃。仔細審題,夾絲玻璃、鋼化玻璃滿足安全要求。鍍膜玻璃、中空玻璃的主要特性是節能,通常用于外門窗。磨砂玻璃通常用于室內,但并不是安全玻璃。玻璃板隔墻可以采取磨砂安全玻璃。
24. 答案 BDE
解析 深基坑土方開挖,當施工現場不具備放坡條件,放坡無法保證施工安全,通過放坡及加設臨時支撐已經不能滿足施工需要時,一般采用支護結構進行臨時支擋,以保證基坑的土壁穩定。支護結構的選型有排樁、地下連續墻、水泥土墻、逆作拱墻或采用上述形式的組合等。
(1)排樁支護適用條件:基坑側壁安全等級為一級、二級、三級;適用于可采取降水或止水帷幕的基坑。
(2)地下連續墻適用條件:基坑側壁安全等級為一級、二級、三級;適用于周邊環境條件復雜的深基坑。
(3)水泥土樁墻適用條件:基坑側壁安全等級宜為二、三級;水泥土樁施工范圍內地基土承載力不宜大于 150kPa;基坑深度不宜大于 6m。
(4)逆作拱墻適用條件:基坑側壁安全等級宜為三級;淤泥和淤泥質土場地不宜采用;拱墻軸線的矢跨比不宜小于 1/8;基坑深度不宜大于 12m;地下水位高于基坑底面時,應采取降水或截水措施。
25.答案 ABE
解析
鋼結構的連接方法有焊接、普通螺栓連接、高強度螺栓連接和鉚接。選項 C、D 明顯是鋼筋的連接方法。
26. 答案 BDE
解析 根據《建筑裝飾裝修工程質量驗收規范》GB 50210-2001 第 5.1.3 條規定:建筑外墻金屬窗、塑料窗的抗風壓性能、空氣滲透性能和雨水滲漏性能。
27.答案 BCE
解析
根據《建筑裝飾裝修工程質量驗收規范》GB 50210-2001 第 9.1.2 條規定,幕墻工程驗收時應檢查下列文件和記錄:
(1)幕墻工程的施工圖、結構計算書、設計說明及其他設計文件;
(2)建筑設計單位對幕墻工程設計的確認文件;
(3)幕墻工程所用各種材料、五金配件、構件及組件的產品合格證書、性能檢測報告、進場驗收記錄和復驗報告;
(4)幕墻工程所用硅酮結構膠的認定證書和檢查合格證明,進口硅酮結構膠的商檢證,國家指定檢測機構出具的硅酮結構膠相容性和剝離粘結性試驗報告,石材用密封膠的耐污染性試驗報告;
(5)后置埋件的現場拉拔強度檢測報告;
(6)幕墻的抗風壓性能、,空氣滲透性能、雨水滲漏性能及平面變形性能檢測報告;
(7)打膠、養護環境的溫度、濕度記錄,雙組分硅酮結構膠的混勻性試驗記錄及拉斷試驗記錄;
(8)防雷裝置測試記錄;
(9)隱蔽工程驗收記錄;
(10)幕墻構件和組件的加工制作記錄,幕墻安裝施工記錄。
至于,選項 A,應該是幕墻驗收通過后,才能繪制竣工圖;選項 D 很明顯與幕墻的驗收無關。
28. 答案 CE
解析
根據《建筑施工安全檢查標準》JGJ 59-2011 第 3.1.2 奈、第 3.2.2 條、.第 3.13.2 條、第 3.14.2 奈、第 3.19.2 條的規定,除了“高處作業檢查評分表”“施工機具檢查評分表”不分保證項目、一般項目外,其他大部分項檢查評定項目都分保證項目、一般項目。
29.答案 BCD
解析
外墻金屬窗安全與功能檢測主要有三項試驗: 抗風壓性能、空氣滲透性能、雨水滲漏性能”。 A 選項的硅酮結構膠相容性試驗與 E 選項的后置埋件現場拉拔試驗屬幕墻工程的檢測項目。
30. 答案 ABCE
解析 在《民用建筑工程室內環境污染控制規范》GB 50325-2010 中,民用建筑工程根據控制室內環境污染的不同要求,劃分為以下兩類:
(1)Ⅰ類民用建筑工程:住宅、醫院、老年建筑、幼兒園、學校教室等民用建筑工程;
(2)Ⅱ類民用建筑工程:辦公樓、商店、旅館、文化娛樂場所、書店、圖書館、展覽館、體育館、公共交通等候室、餐廳、理發店等民用建筑工程。
三、 案例分析題(共 5 題,(一)、(二)、(三)每題 20 分,(四)(五)題各 30 分)
?。ㄒ唬?/span>
答案
1.前視高程=后視高程+后視讀數-前視讀數=30.031+2.009-1.219 =30.821m
2.基坑開挖時,應經常檢查的項目有:(1)平面控制樁;(2)水準點;(3)基坑平面位置:(4)水平標高;(5)邊坡坡度;(6)邊坡穩定狀況;(7)降排水情況。
3.(1)監理工程師要求在基坑底普遍進行輕型動力觸探不合理。
(2)應在基坑底普遍進行輕型動力觸探的情況有:
1)持力層明顯不均勻;2)淺部有軟弱下臥層;3)有淺埋的坑穴、古墓、古井等,直接觀察難以發現時;4)勘察報告或設計文件規定應進行輕型動力觸探時。
4.(1)事件三中不妥之處和理由分別如下:
不妥之一:施工單位對軟弱下臥層的處理程序不妥。
理由:基坑槽底發現與原地質勘察報告、設計不符或其他的異常情況,應會同勘察、設計等有關單位共同研究處理,不能施工單位自行擬訂方案后組織實施。
不妥之二:由項目總工程師組織基坑驗槽。
理由:應由總監理工程師或建設單位項目負責人組織。
不妥之三:參加驗槽的單位僅有施工單位和監理單位。
理由:施工、設計、勘察等單位的項目和技術質量負責人共赴現場,按設計、規范要求進行驗槽。
(2)基坑驗槽時應重點觀察的部位有:柱基、墻角、承重墻下或其他受力較大部位。
?。ǘ┐鸢?/span>
1.(1)施工總承包單位提交的施工總進度計劃的工期是 18 個月;
(2)該工程總進度計劃的關鍵線路(節點表示):①→②→④→⑥→⑧→⑨→?→?。
2.施工總承包單位選擇土方施工機械的依據還應有:開挖深度、地質、地下水情況、土方量、運距、工期要求。
3. 施工總承包單位項目經理組織基礎工程驗收:不妥當:
理由:應由總監理工程師組織地基基礎分部工程驗收。
本工程地基基礎分部工程驗收還應參加的人員:總監理工程師(建設單位項目負責人),勘察、設計、施工單位項目負責人,施工單位項目技術、質量負責人,以及施工單位技術、質量部門負責人。
4.(1)施工機械停工損失費 13000 元的索賠:成立;
理由:由設計變更引起的,應由建設單位承擔責任。
(2)施工機械操作人員窩工費 2000 元的索賠:不成立 5
理由:施工機械操作人員窩工費已包括在施工機械停工損失費中。
(3)延期 2 個月的工期索賠:不成立;
理由:工作 B 有 2 個月的總時差,延長 2 個月并不會影響總工期。
?。ㄈ┐鸢?/span>
1 (1)需要開動火證。(2)屬三(Ⅲ)級動火作業。(3)審批程序:三級動火作業由所在班組填寫動必申請表,經項目責任工程師(工長)和項目安全管理部門(安全員)審查批準后,方可動火。
2.事件二中存在的不妥和正確做法分別如下:
不妥一:安全總監為第一責任人的項目安全管理領導小組;
正確做法:項目經理為第一責任人的項目安全管理領導小組。
不妥二:安全總監向項目有關人員進行安全技術交底;
正確做法:由項目經理部的技術負責人向項目有關人員進行安全技術交底。
不妥三:交項目經理部安全部門備案;
正確做法:交項目經理部技術部門備案。
3.(1)深基坑專項施工方案由專業分包單位組織編制:妥當;
理由:建筑工程實行總承包的.專項方案應當由施工總承包單位組織編制,其中:深基坑工程,
其專項方案可由專業承包單位組織編制。
(2)深基坑專項施工方案由專業分包單位組織專家論證:不妥當;
理由:超過-是規模的危險性較大的分部分項工程專項方案應當由施工單位組織召開專家論證會。實行施工總承包的,由施工總承包單位組織召開專家論證會。
(3)深基坑專項施工方案由總承包單位項目總工、總監理工程師簽批后組織實施:不妥當;
理由:實行施工總承包的,專項方案應當由總承包單位技術負責人及相關專業承包單位技術負責人簽字。故本案例中深基坑專項方案應由專業分包單位技術負責人、總承包單位技術負責人、總監理工程師共同簽批后組織實施。
4. 基坑工程檢查評定的保證項目應包括:施工方案、基坑支護、降排水、基坑開挖、坑邊荷載、安全防護。
(四)
答案
1.工程預付款:2100×15%=315 萬元
預付款起扣點:=2100-315/65% =1615.38 萬元。
2.事件一中不妥之處和理由分別如下:
不妥一:按等強度折算后進行鋼筋代換。
理由:當構件按最小配筋率配筋時,或同鋼號鋼筋之間的代換,按鋼筋代換前后面積相等的原則進行代換。
不妥二:征得監理單位和建設單位同意后,按此組織鋼筋代換。
理由:鋼筋代換時,一定要征得設計單位的同意。
3.事件二中不妥之處和理由分別如下:
不妥一:保證每一構件底模表面在同一個平面上,無凹凸不平問題。
理由:對于跨度不小于 4m 的現澆鋼筋混凝土梁、板,其模板應按設計要求起拱。當設計無具體要求時,起拱高度應為跨度的 1/1000~3/1000。
不妥二:澆筑完畢 20 小時后覆蓋并澆水養護。
理由:應在混凝土澆筑完成、終凝前(通常為混凝土澆筑完畢后 8~12h 內)開始進行養護。
不妥三:從標準養護室取出一組送檢試壓后強度判斷拆除底模與架體支撐。
理由:應該用同條件養護試塊試壓后強度判斷拆除底模與架體支撐。
4. (1)監理工程師不同意變更估價:合理。
理由:承包人應在收到變更指示后 14 天內,向監理人提交變更估價書請。若承包方未提出或未在規定時間內提出變更估價,視為該項變更不涉及合同價款的變動。
(2)除專用合同條款另有約定外.變更估價按照本款約定處理:
①已標價工程量清單或預算書有相同項目的?按照相同項目單價認定;
?、谝褬藘r工程量清單或預算書中無相同項目,但有類似項目的,參照類似項目的單價認定;
?、圩兏鼘?dǎo)致實際完成的變更工程量與已標價工程量清單或預算書中列明的該項目工程量的變化幅度超過 15%的,或已標價工程量清單或預算書中無相同項目及類似項目單價的,按照合理的成本與利潤構成的原則,由合同當事人商定或確定變更工作的單價。

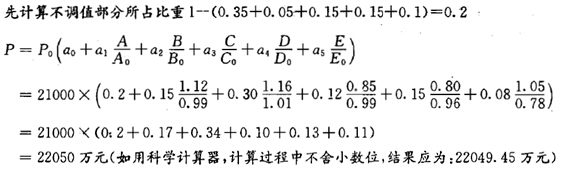

5.動態結構調值公式及計算過程如下:

?。ㄎ澹┐鸢?/span>
1.臨時用水總用水量計算需要考慮如下用水量:
(1)現場施工用水量;
(2)施工機械用水量;
(3)施工現場生活用水量;
(4)生活區生活用水量;
(5)消防用水量;
(6)漏水損失。
2.在節能與能源利用方面的技木要點:
(1)制定合理施工能耗指標,提高施工能源利用率;
(2)充分利用太陽能、地熱等可再生能源;
(3)臨時設施宜采用節能材料,墻體、屋面使用隔熱性能好的材料;
(4)臨時用電優先選用節能電線和節能燈具;
(5)照明設計以滿足最低照度為原則;
(6)合理配置采暖、空調、風扇數量,規定使用時間,實行分段分時使用,節約用電;
(7)施工現場分別設定生產、生活、辦公和施工設備的用電控制指標,定期進行計量、核算、對比分析,并有預防與糾正措施。
3.事件三中不妥之處和正確做法分別有:
不妥之一:組建 10 人義務消防隊;
正確做法:義務消防隊人數不少于施工總?cè)藬?shù)的 10%(項目部組建至少 15 人的義務消防隊。)
不妥之二:消防水龍帶長度 20m;
正確做法:每盤消防水帶長度不小于 25m。
4.(1)監測點的選取數量:合理;
理由:房屋建筑面積介于 l00~500m2 時,檢測點數不少于 3 處即可,背景材料中選取 4 個點,故合理。
(2)甲醛監測值:(0.08+0.06+0.05+0.05)/4=0.06;
氨監測值:(0.25+0.15+0.15+0.14)/4=0.16。
(3)甲醛監測結果:合格;
氨監測結果:合格。
5.建設單位還應補充:勘察、設計、施工、工程監理等單位分別簽署的質量合格文件。
