2014年一級建造師機電真題及答案五(解析版)
作者:魯班培訓 來源:魯班培訓 瀏覽: 添加日期:2015-08-07
33、(三)

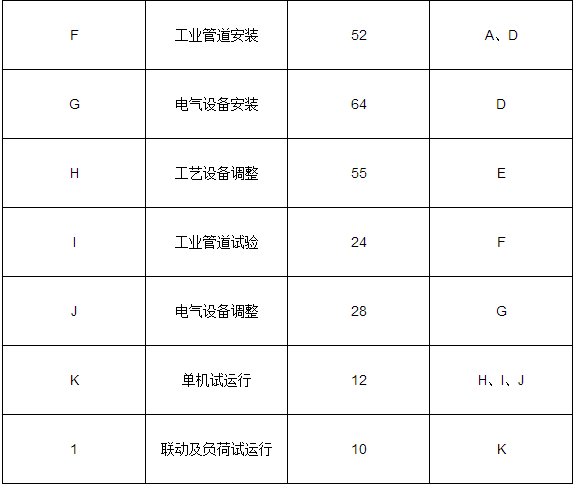

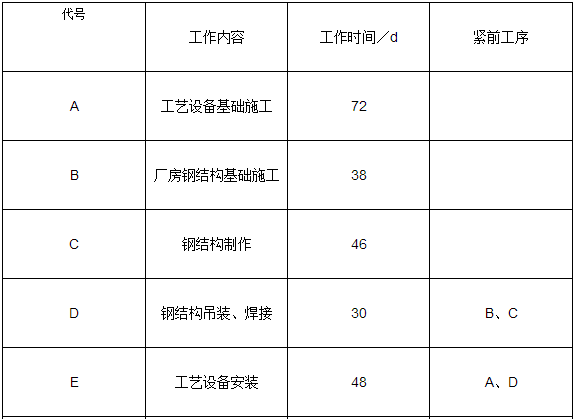

某機電工程公司通過投標總承包了一工業項目,主要內容包括:設備基礎施工、廠房鋼結構制作和吊裝、設備安裝調試、工業管道安裝及試運行等。項目開工前,該機電工程公司按合同約定向建設單位提交了施工進度計劃,編制了各項工作邏輯關系及工作時間表(見下表)。各項工作邏輯關系及工作時間表


該項目的廠房鋼結構選用了低合金結構鋼,在采購時,鋼廠只提供了高強度、高韌性的綜合力學性能。
工程施工中,由于工藝設備是首次安裝,經反復多次調整后才達到質量要求,致使項目部工程費用超支,工期拖后。在150d時,項目部用贏得值法分析,取得以下3個數據:已完工程預算費用3500萬元,計劃工程預算費用4000萬元,已完工程實際費用4500萬元。
在設備和管道安裝、試驗和調試完成后,由相關單位組織了該項目的各項試運行工作。
問題

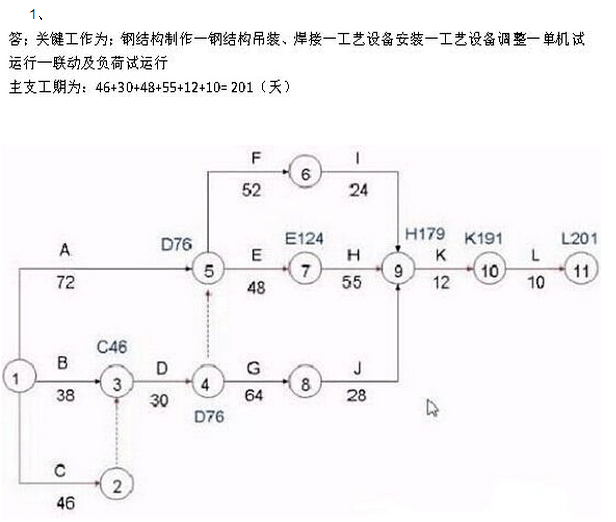

1.根據上表找出該項目的關鍵工作,并計算出總工期。
2.鋼廠提供的低合金結構鋼還應有哪些綜合力學性能?
3.計算第150d時的進度偏差和費用偏差。
4.單機和聯動試運行應分別由哪個單位組織?
參考答案:

2、良好耐腐蝕、良好的焊接性能、低的冷脆轉變溫度(6分)
3、進度偏差(SV)=已完工作預算費用(BCWP)-計劃工作預算費用(BCWS)=3500-4000=-500(萬元)<0,說明進度落后 費用偏差(CV)=已完工作預算費用(BCWP)-已完工作預算費用(ACWP)=3500-4500=-1000(萬元) <0,說明費用超支
4、單機試運行由施工單位機電工程公司組織;聯動試運行由建設單位組織(4分)
