二級建造師每日一練(10.31)
管理
B、設計工作進度
C、工程施工進度
D、保修工作進度
E、物資采購工作進度
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:建設工程項目的總進度目標指的是整個項目的進度目標,它是在項目決策階段項目定義時確定的,項目管理的主要任務是在項目的實施階段對項目的目標進行控制。在項目的實施階段,項目總進度不僅只是施工進度,它包括:
①設計前準備階段的工作進度;
②設計工作進度;
③招標工作進度;
④施工前準備工作進度;
⑤工程施工和設備安裝工作進度;
⑥工程物資采購工作進度;
⑦項目動用前的準備工作進度等。
B、各參與方進度控制的目標和時間范疇相同
C、進度控制是一個動態的管理過程
D、進度目標的分析論證是進度控制的一個環節
E、項目實施過程中不允許調整進度計劃
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:由于項目進度控制不同的需要和不同的用途,業主方和項目各參與方可以編制多個不同的建設工程項目進度計劃系統,由不同深度的計劃構成的進度計劃系統,由不同功能的計劃構成的進度計劃系統,由不同項目參與方的計劃構成的進度計劃系統,由不同周期的計劃構成的進度計劃系統。B選項不正確。在建設工程項目進度計劃系統中各進度計劃或各子系統進度計劃編制和調整時必須注意其相互間的聯系和協調,建設項目是在動態條件下實施的,進度控制也就必須是一個動態的管理過程。E選項不正確。因此本題正確選項為ACD。
B、計劃功能
C、計劃層次
D、項目參與方
E、計劃周期
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABDE
解析:由于項目進度控制不同的需要和不同的用途,業主方和項目各參與方可以編制多個不同的建設工程項目進度計劃系統,如:
(1)由多個相互關聯的不同計劃深度的進度計劃組成的計劃系統;
(2)由多個相互關聯的不同計劃功能的進度計劃組成的計劃系統;
(3)由多個相互關聯的不同項目參與方的進度計劃組成的計劃系統;
(4)由多個相互關聯的不同計劃周期的進度計劃組成的計劃系統。
法規
B、主營業務崗位提供服務的非主營業務崗位
C、用工單位的勞動者因脫產學習原因無法工作的一定期間內,可以由其他勞動者替代工作的崗位
D、用工單位的勞動者因休假原因無法工作的一定期間內,可以由其他勞動者替代工作的崗位
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題考查的是勞務派遣。2014年1月人力資源社會保障部發布的《勞務派遣暫行規定》進一步規定,臨時性工作崗位是指存續時間不超過6個月酌崗位;輔助性工作崗位是指為主營業務崗位提供服務的非主營業務崗位;替代性工作崗位是指用工單位的勞動者因脫產學習、休假等原因無法工作的一定期間內,可以由其他勞動者替代工作的崗位。
B、職工非因工負傷,傷愈出院
C、女職工在孕期內
D、女職工在哺乳期內
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是勞動合同的解除和終止。為了保護一些特殊群體勞動者的權益,《勞動合同法》第42條規定,勞動者有下列情形之一的,用人單位不得依照該法第40條、第41條的規定解除勞動合同:
(1)從事接觸職業病危害作業的勞動者未進行離崗前職業健康檢查,或者疑似職業病病人在診斷或者醫學觀察期間的;
(2)在本單位患職業病或者因工負傷并被確認喪失或者部分喪失勞動能力的;
(3)患病或者非因工負傷,在規定的醫療期內的;
(4)女職工在孕期、產期、哺乳期的;
(5)在本單位連續工作滿15年,且距法定退休年齡不足5年的;
(6)法律、行政法規規定的其他情形。故選擇B選項。
B、勞動者患病或者非因工負傷,在規定的醫療期滿后不能從事原工作,也不能從事由用人單位另行安排工作的
C、嚴重失職,營私舞弊,對用人單位造成重大損害的
D、勞動者不能勝任工作,經過培訓或者調整工作崗位,仍不能勝任工作
E、勞動合同訂立時所依據的客觀情況發生重大變化,致使勞動合同無法履行,經當事人協商不能就變更勞動合同內容達成協議的
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:BDE
解析:本題考查的是勞動合同的解除和終止。《勞動合同法》第40條規定,有下列情形之一的,用人單位提前30日以書面形式通知勞動者本人或者額外支付勞動者1個月工資后,可以解除勞動合同:
(1)勞動者患病或者非因工負傷,在規定的醫療期滿后不能從事原工作,也不能從事由用人單位另行安排的工作的;
(2)勞動者不能勝任工作,經過培訓或者調整工作崗位,仍不能勝任工作的;
(3)勞動合同訂立時所依據的客觀情況發生重大變化,致使勞動合同無法履行,經用人單位與勞動者協商,未能就變更勞動合同內容達成協議的。
建筑
B、自由時差小于總時差
C、自由時差為零
D、自由時差等于總時差
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是雙代號網絡計劃某工程網絡計劃的計劃工期等于計算工期,F(xiàn)的完成節點為關鍵節點,則工作F的緊后工作中總時差最小值比為零,工作F的總時差等于本工作的自由時差與緊后工作總時差最小值者的和,則工作F的總時差等于自由時差。故選D。
B、由分部分項工程費、措施項目費、其他項目費、規費、稅金組成
C、由人工費材料費、施工機具使用費、間接費、規費、稅金組成
D、由人工費材料費、施工機具使用費、企業管理費、間接費、規費、稅金組成
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是工程造價的構成。建筑安裝工程費按照費用構成要素劃分:由人工費、材料(包含工程設備)費、施工機具使用費、企業管理費、利潤、規費和稅金組成;按照工程造價形成由分部分項工程費、措施項目費、其他項目費、規費、稅金組成。
B、工程內容范圍、數量不清或難以界定
C、新型工程
D、情況緊急,需要立即開工的
E、合同價格缺乏工程設計文件和施工技術管理條件的
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本題考查的是合同價款的約定。成本加酬金合同。合同價款包括成本和酬金兩部分,雙方在專用條款內約定成本構成和酬金的計算方法。適用于災后重建、新型項目或?qū)κ┕?nèi)容、經濟指標不確定工程項目。經濟指標不確定說明項目風險很大,災后重建屬于情況緊急需要立即開工的,故A、B、C、D正確。
注意:管理教材中有如下描述,成本加酬金合同通常用于如下情況:
(1)工程特別復雜,工程技術、結構方案不能預先確定,或者盡管可以確定工程技術和結構方案,但是不可能進行競爭性的招標活動并以總價合同或單價合同的形式確定承包商,如研究開發性質的工程項目;
(2)時間特別緊迫,如搶險、救災工程,來不及進行詳細的計劃和商談。
市政
B、掃地車
C、濕麻袋
D、濕草包
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題主要考查的是環境保護和文明施工。施工現場應根據風力和大氣濕度的具體情況,進行土方回填、轉運作業;沿線安排灑水車,灑水降塵。答案選A。
B、減少揚塵
C、方便施工
D、防止積水
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題主要考查的是施工場地硬化處理的目的。為減少揚塵,施工場地的主要道路、料場、生活辦公區域應按規定進行硬化處理。故答案選B。
C城市道路改擴建工程,地處交通要道,拆除工作量大。建設方通過招標選擇了工程施工總承包單位和拆遷公司。由于建設工期很緊,為抓緊時間,總承包單位很快組成項目經理部,項目經理部進行了臨建,對施工現場實施封閉。開工后項目部組織人員編制了施工組織設計,其內容包括工程概況、施工技術方案、主要施工保證措施等幾個方面。編制完成后報上級審批,但上級退回要求補充完善。該施工項目部上半年施工進度報告顯示:實際完成工作量僅為計劃的1/3左右,窩工現象嚴重。
2.封閉后的施工現場入口處,按常規應設立一些什么告示牌?
3.分包方是否應制定施工進度計劃,與項目總進度計劃的關系?
4.該項目施工進度計劃應作哪些內容上的調整?
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.應完善的內容包括:(1)施工總體部署;(2)施工現場平面布置;(3)施工準備。
2. 應設立“五牌一圖”。五牌:工程概況牌、管理人員名單及監督電話牌、消防保衛牌、安全生產(無重大事故)牌、文明施工牌。一圖:施工現場總平面圖。
3.分包方應該制定施工進度計劃。與項目總進度計劃的關系為分包方的施工進度計劃必須依據總承包方的施工進度計劃編制;總承包方應將分包方的施工進度計劃納入總進度計劃的控制范圍,總、分包之間相互協調,處理好進度執行過程中的相關關系,并協助分包方解決項目進度控制中的相關問題。
4.應調整內容包括施工內容、工程量、起止時間、持續時間、工作關系、資源供應。
機電
B、簽變更協議
C、設計變更
D、工程變更指令
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:機電工程項目變更程序機電工程項目合同變更形式:業主或工程師在工程施工中行使合同賦予的權力,發出各種變更指令,最常見的是工程變更指令。在實際工程中,這種變更較多。
某機電安裝公司承接了一平板玻璃廠的施工總承包工程,合同執行過程中發生了如下事件:
事件一,由于設計原因,設計圖紙對主生產工藝線進行了修改;設備基礎按圖施工時,發現基礎下有一溶洞,而業主提供的工程地質資料未顯示,需采用樁基處理;政府對項目環境保護等級提出新的要求;施工單位采用新工藝、新技術以提高工程質量;工程環境發生變化。施工單位提出需變更合同。
事件二,施工過程中,因設計更改了主機設備標高、基線和位置尺寸,而相關聯設備施工單位也要求設計院出設計變更,設計院只口頭答復其他關聯設備以主機設備為準即可,因而造成了部分已安裝的設備返工和工期延誤。施工單位向業主提出費用和工期索賠。
事件三,施工過程,施工單位為節約成本,直接向業主提交了一份既能保證質量又能節約原材料的工程變更,得到了業主認可,并直接將工程變更單下發到施工單位。
2.事件二中,施工單位向設計單位提出相關聯設備設計變更要求是否合理?為什么?
3.事件二中,施工單位向業主提出費用和工期索賠是否合理?為什么?應怎樣解決?
4.事件三中,施工單位和業主的做法有何不妥?應怎樣處理?
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.從合同變更原因規定分析,合理的有:
(1)設計圖紙修改,屬設計原因,可能影響工期及費用的增加;
(2)溶洞,屬于業主原因,未提前告知,溶洞處理勢必增加工程量,加大費用延誤工期;
(3)環境保護等級提升,政府原因,增加費用由業主解決,工期應調整;
(4)工程環境發生變化,不可預見或不可抗力,并可能增加投資、延誤工期。不應進行合同變更的是,施工單位采取新技術、新工藝。理由是施工單位自己采取的技術措施,其費用已包含在技術措施費中,不屬另增加費用之列。
2.從合同變更范圍和影響分析,施工單位的要求合理。因為:
(1)關聯設備也存在標高、基線、位置和尺寸,這是施工的主要依據,也是設計變更的核心內容,故合情合理;
(2)部分設備已安裝就位,重新調整勢必增加人工、材料、機械費用并延誤工期,有設計變更,就有了文字依據。
3.從索賠條件、依據及索賠程序分析,事件二中,施工單位的費用和工期索賠均不合理。理由是沒有任何工程變更的文字依據。解決辦法:
(1)施工單位向設計單位索要相關設備設計變更單;
(2)根據設計變更單和施工過程記錄(主要是重新調整安裝記錄)、費用計算及工期變化的工程變更單交監理工程師審批后交業主審批。
4.從工程變更的程序要求分析,事件三中,施工單位和業主均越過監理工程師進行工程變更不妥。正確處理方法是:由施工單位提出的變更,首先應交監理工程師審查批準,然后再交業主。由業主提出的變更,一般是通過監理工程師提出變更。
某機電工程公司總承包一中型煉油廠項目,該公司把該廠的通用設備安裝分包給A公司,防腐保溫工程分包給B公司,給水排水工程分給C公司,這三家公司均具有相應的施工資質。并分別與A、B、C公司簽了分包合同。合同執行過程中發生了下列事件:
事件一,A公司未按合同管理的基礎工作對分包工程進行管理,多次出現多干或漏干項目,造成工程延誤、成本虧損。
事件二,B公司未認真進行合同分析,采用企業內部的計價方式計算工作量,多次遭到總包單位拒絕,保溫材料未經總包單位同意,采用優質保溫材料,其價差要求總包單位補償也遭拒絕。B公司因此而停工抗議。
事件三,C公司認真進行了合同交底,合同執行過程中嚴格合同控制,認真實施合同監督,跟蹤與調查,每遇到變更問題,按變更程序提交相關資料,得到總包單位的認可。
事件四,工程竣工時,因A、B公司未按期完工,業主對總包單位進行了處罰,總包單位不服,認為是A、B公司的責任與己無關。
2.事件二中,B公司應重點從哪幾個方面認真對合同進行分析?
3.實施合同監督時,應做哪些工作?
4.業主對總包單位的處罰是否合理?簡述理由。
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.從分包合同管理分析,A公司應從合同分析、合同交底、合同控制三方面認真做好工作。
2.第一,從合同分析的重點出發分析,B公司首先應從合同價格、合同規定的計價方法和價格補償條件,分析自己的計價方法存在什么問題,自己提出的材料價格補償有無道理;第二,同時理清工程質量標準,不要自行降低或提高標準,自行提高標準將會加大工程成本;第三,要了解工程受干擾的法律后果,隨意停工,輕者造成本公司成本提高、工期延誤、信譽受損甚至遭受罰款處罰;若嚴重違約,情節嚴重,或?qū)⑹艿椒芍撇茫坏谒模私夂贤兏绞健⒐こ舔炇辗椒ā⑺髻r程序和爭執的解決等,加強與業主、監理等的溝通,避免與其發生糾紛,更不得采取過激行動。
3.從合同監督的內容入手,分析實施合同監督時應做的工作:
(1)監督落實合同實施計劃;
(2)協調項目相關方之間的工作關系,解決合同實施中出現的問題;
(3)對具體實施工作進行指導并解釋合同。
4.從總分包的權利和責任人手分析認為,處罰合理。總包單位負有連帶責任。
水利水電
B、深孔爆破法
C、淺孔爆破法
D、預裂爆破法
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題考查的是開挖。根據《水工建筑物巖石基礎開挖工程施工技術規范》SL 47-94,嚴禁在設計建基面、設計邊坡附近采用洞室爆破法或藥壺爆破法施工。
B、5%
C、10%
D、15%
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:A
解析:本題考查的是勞動安全。地下開挖,洞內空氣含沼氣或二氧化碳濃度超過1%時,禁止進行爆破作業。
B、施工單位
C、監理單位
D、項目法人
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是水利工程驗收。根據《水利水電工程施工質量檢驗與評定規程》SL 176-2007,對涉及工程結構安全的試塊、試件及有關材料,應實行見證取樣。見證取樣資料由施工單位制備,記錄應真實齊全,參與見證取樣人員應在相關文件上簽字。本題考查見證取樣資料的制備單位為施工單位,故選B。
公路
B、設計合同
C、施工合同
D、供貨合同
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:C
解析:此題考查合同體系。
業主和承包人簽訂的施工合同是“核心合同”,因此正確選項是C。
B、進度計劃變更
C、施工條件變更
D、工程質量變更
E、原招標文件和工程量清單中未包括的“新增工程”
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:此題考查工程變更內容。
工程變更包括設計變更、進度計劃變更、施工條件變更以及原招標文件和工程量清單中未包括的“新增工程”。因此正確選項是ABCE。

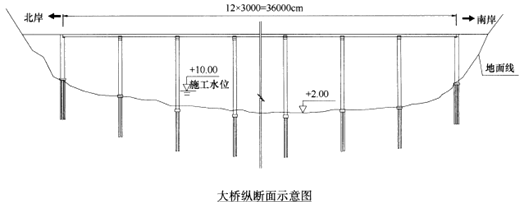

某施工單位承接了某二級公路預應力混凝土連續梁跨河大橋,橋跨布置為4聯,每聯3跨,大橋縱斷面示意圖見下圖。基礎為鉆孔灌注樁,樁長48~64m;橋墩采用雙柱墩,墩身高度25~30m,橋臺為樁柱式橋臺,施工設計圖中標明箱梁施工采用滿堂支架現澆方案。橋位處平均水深5m,該河段不通航,河床地質為粉質砂土。

根據地質條件,施工單位采用正循環回轉鉆孔法施工灌注樁,在施工方案中對正循環回轉鉆孔施工方法描述如下:利用鉆具旋轉切削土體鉆進,泥漿輸入鉆孔內,從鉆頭的鉆桿下口吸進,泥漿攜帶鉆渣通過鉆桿中心上升,從鉆桿頂部連接管道排出至沉淀池內,鉆渣在此沉淀而泥漿回流入泥漿池不再使用。
施工單位設置的鉆孔灌注樁質量控制點有:①樁位坐標;②垂直度;③孔徑;④A;⑤鋼筋籠接頭質量;⑥B。
根據現場實際情況,施工單位建議采用預應力混凝土箱梁預制安裝方案。通過監理單位向建設單位提出變更設計申請,經建設單位和設計單位同意后,進行預應力混凝土箱梁施工。
1.根據背景資料,施工單位進行鉆孔灌注樁施工應采用哪些主要大型臨時設施?說明理由。
2.施工單位關于正循環回轉鉆孔施工方法中加下劃線部分的描述是否正確?如不正確,寫出正確描述。
3.寫出鉆孔灌注樁質量控制點A和B的內容。
4.施工單位提出設計變更申請的理由是否正確?設計變更程序是否完善?并分別說明理由。
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.應采用的主要大型臨時設施有施工臨時棧橋;鉆孔樁施工平臺。
因為水位較深,但該河段不通航,且施工單位無大型船只;且施工單位有鋼管、型管、貝雷架等材料,所以可搭設棧橋和平臺。
2.不正確。正確的敘述應是利用鉆具旋轉切削土體鉆進,泥漿泵將泥漿通過鉆桿中心從鉆頭噴入鉆孔內,泥漿挾帶鉆渣沿鉆孔上升,從護筒頂部排漿孔排出至沉淀池,鉆渣在此沉淀,而泥漿流入泥漿池循環使用。
3.A是清孔質量;B是水下混凝土的灌注質量。
4.施工單位提出設計變更申請的理由正確。因為施工圖與現場實際情況不符(或:滿堂支架方案與現場情況不符);
設計變更程序不完善。因為還缺少監理批準(或: 應由監理向施工單位發“設計變更通知單”)。
施工單位進行鉆孔灌注樁施工應采取的大型臨時設施,一要結合現場條件,二需結合施工單位可用材料,屬于知識的靈活考查,需理解分析。在進行鉆孔施工時,施工單位采用的是正循環回轉鉆,但施工方法描述的是反循環回轉鉆,需改正。兩者的適用范圍及施工原理需區分掌握。設計變更程序是高頻考點,整個流程需熟練掌握。
